مطالعه موردی: خط رنگآمیزی جعبه ذخیره انرژی، شرق چین
خلاصه
یک خط رنگآمیزی جعبه ذخیره انرژی برای سازنده جعبههای سیستمهای ذخیرهسازی باتری در شرق چین، شامل آمادهسازی سطح، غرفههای رنگ در مقیاس کانتینر برای پرایمر و رنگ رویی، خشککردن و خنککردن اجباری، یک سیستم انتقال بین ایستگاهها و تخلیه هوا با تصفیه VOC. جعبهها بین ایستگاهها جابهجا میشوند تا هر یک همان توالی را طی کند و همان ضخامت لایه رنگ را دریافت کند. این خط در سال 2026 در حال تولید است.
پیشینه پروژه
مشتری جعبههای ذخیره انرژی برای سیستمهای ذخیره باتری میسازد. MUSI خط رنگآمیزی جعبه ذخیره انرژی خود را تأمین کرد.
چالش
یک جعبه ذخیره انرژی در تمام طول عمر باتریهای داخلش در فضای باز قرار میگیرد. رنگ باید فولاد را برای سالها در برابر آفتاب، باران و خوردگی محافظت کند، هر درز و چارچوب در باید پوشش داده شود، و تولید باید با تقاضای بهسرعترشد ذخیره انرژی همگام باشد.
راهحل MUSI
MUSI یک خط رنگآمیزی متناسب با جعبههای ذخیره انرژی تأمین کرد: آمادهسازی سطح، اتاقهای رنگ در مقیاس کانتینر برای پرایمر و لایه رویی، خشککردن و خنکسازی اجباری، و تصفیه گاز خروجی، با جابهجایی جعبهها بین ایستگاهها بهگونهای که هر یک همان توالی را دنبال کند و همان ضخامت فیلم را دریافت کند.

محدوده تجهیزات
- آمادهسازی سطح
- اتاقهای رنگ در مقیاس کانتینر برای پرایمر و لایه رویی
- خشککردن و خنکسازی اجباری
- سیستم انتقال بین ایستگاهها
- تصفیه اگزوز و ترکیبات آلی فرار
نتایج
این خط جعبههای ذخیره انرژی را برای محصولات ذخیرهسازی مشتری رنگآمیزی میکند.
منطق انتخاب: چرا این پیکربندی
غرفههای در مقیاس کانتینر با سکوهای کاری بالابر انتخاب شدند تا اپراتورها بدون داربست به بالای جعبه 20 فوتی و نواحی درب آن دسترسی داشته باشند، و یک سیستم انتقال بین ایستگاههای ثابت به جای زنجیر پیوسته در حجم مشتری ترجیح داده شد. خشککردن با خنککردن اجباری پس از هر لایه، زمان تکت را بین پرایمر و رنگ رویی کوتاه نگه میدارد.
دامنه تأمین و اجزای کلیدی
| آیتم | مشخصات | یادداشتها |
|---|---|---|
| آمادهسازی سطح | ||

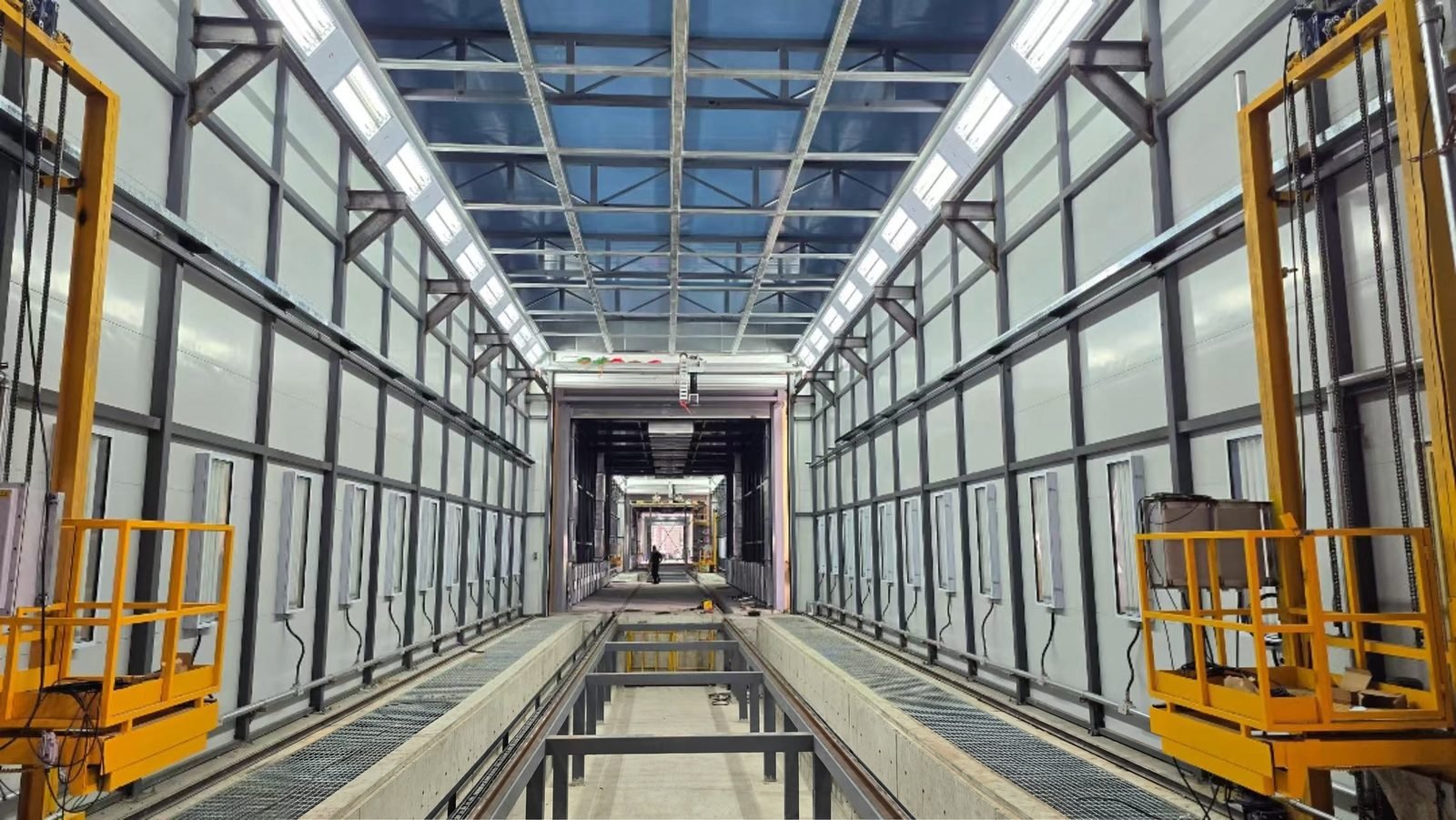

| غرفههای رنگ | سکوهای کاری بالابر در مقیاس کانتینر | |
| خشککردن | خشککردن و خنکسازی اجباری | |
| سیستم انتقال | بین ایستگاهها | |
| تصفیه اگزوز و ترکیبات آلی فرار |
اجزای کلیدی
اجزای کلیدی از برندهای بینالمللی موجود هستند و بر اساس مشخصات مشتری قابل پیکربندی میباشند، بهطوریکه قطعات یدکی در طول عمر خط بهصورت محلی قابل تأمین باشند. نام برندهای زیر گزینههای معمول برای این نوع تجهیزات هستند؛ برندهای واقعاً نصبشده در مشخصات قرارداد تثبیت میشوند.
| مؤلفه | برندها بنا به درخواست موجود هستند |
|---|---|
| تفنگهای مایع خودکار، پمپها و تناسبسنجهای 2K | Graco ProMix 2KS, Sames Airmix, WAGNER AirCoat, Nordson, Binks (Carlisle Fluid Technologies) |
| مشعلهای گاز کوره و خشککن | Riello RS series, Weishaupt monarch WM-G, Baltur TBG, Honeywell Maxon OVENPAK, Eclipse |
| PLC و HMI | Siemens SIMATIC S7-1500, Mitsubishi Electric MELSEC iQ-R, Schneider Electric Modicon, OMRON NX, Rockwell Automation Allen-Bradley |
| درایوهای فرکانس متغیر | ABB ACS580, Siemens SINAMICS G120, Danfoss VLT, Schneider Electric Altivar, Yaskawa, Mitsubishi Electric |
| رسانه فیلتر سقف غرفه و ورودی | Freudenberg Viledon, AAF SureStop, Camfil, MANN+HUMMEL |
| محیط سرامیکی و مشعلهای RTO | Lantec MLM, Honeywell Maxon line burners, Riello RS, Eclipse |
| موتورهای گیربکس نوار نقاله | SEW-EURODRIVE, NORD DRIVESYSTEMS, Bonfiglioli, Siemens, Sumitomo Drive Technologies |
| سنسورها و کنترلکنندههای دما | SICK, Pepperl+Fuchs, OMRON E5CC, Honeywell UDC, Yokogawa UT, ifm, KEYENCE |
در محدوده تحویل گنجانده نشده است
- کارهای عمرانی، فونداسیونها و گودالها
- خدمات ساختمانی تا محدوده باتری: تأمین برق، گاز، هوای فشرده، آب و زهکشی
- مجوزهای محلی، تأییدیههای انتشار و بازرسیهای شخص ثالث
- تأمین رنگ یا پودر، مگر اینکه در قرارداد ذکر شده باشد
خدمات شامل هر خط: طراحی مهندسی، ساخت، مستندات حمل و نقل، نظارت بر نصب، راهاندازی، آموزش اپراتور، گارانتی و قطعات یدکی.
برنامه معمول
مدتهای زیر برای تجهیزات این کلاس معمول هستند و برای برنامهریزی ارائه شدهاند؛ آنها برنامه ثبتشده این پروژه نیستند. یک خط کامل معمولاً از زمان قرارداد تا پذیرش ۹۰–۱۸۰ روز طول میکشد، و یک واحد منفرد ۳۰–۶۰ روز.
| صحنه | مدت زمان معمول | چه اتفاقی میافتد |
|---|---|---|
| بازدید سایت و بررسی قطعه کار | ۵–۱۰ روز | بررسی از راه دور نقشهها و عکسها، یا بازدید مهندس |
| طراحی چیدمان و جزئیات | ۱۵–۳۰ روز | امضای نهایی نقشه چیدمان، فهرست تجهیزات جانبی و مشخصات فنی |
| تولید | ۴۵–۹۰ روز | ساخت و پیشمونتاژ غرفهها، کورهها، نوار نقاله، پیشتیمار و سیستمهای کنترل در کارخانه |
| حمل و نقل | ۲۰–۴۵ روز | حمل دریایی؛ تجهیزات بهصورت بخشبخش برای مونتاژ در محل ارسال میشوند |
| نصب | ۱۵–۴۰ روز | نظارت MUSI با تیم نصب مشتری یا تیم MUSI |
| راهاندازی، آموزش و تحویل | ۷–۱۵ روز | اجرای آزمایشی روی قطعات مشتری، آموزش اپراتور، صورتجلسه تحویل |
کاربرد و محدودیتها
خط بر اساس ابعاد و حجم جعبه مشتری اندازهبندی میشود؛ طراحی عمومی خط جعبه ۲۰ فوتی در صفحات مرتبط با مورد ذخیرهسازی انرژی نشان داده شده است. سیستم پوششدهی از مشخصات خریدار جعبه پیروی میکند.
نتایج نشاندادهشده در این مطالعه موردی بازتابدهنده شرایط عملیاتی ذکرشده است و نباید بهعنوان عملکرد تضمینشده تحت شرایط متفاوت خوراک، تولید، محیطی یا سایت تفسیر شود.
خدمات پس از فروش و قطعات یدکی
گارانتی یک خط پوشش MUSI از زمان تحویل آغاز میشود: ۱۲ ماه برای کل خط بهجز مواد مصرفی، ۳۶ ماه برای اجزای حیاتی مانند موتورها، درایوها و PLC، و ۶۰ ماه برای قطعات ساختاری مانند سازه فولادی، کانالکشی و بدنه کوره. خرابیهای داخل گارانتی، بهجز استفاده نادرست، بهصورت رایگان تعمیر میشوند.
پشتیبانی از راه دور آغاز میشود: خط خدمات بهصورت شبانهروزی فعال است، تشخیص اولیه همراه با توصیهها ظرف ۲ ساعت ارائه میشود، و در صورت نیاز به بازدید حضوری، مهندس ظرف ۷۲ ساعت به هر شهر بزرگی میرسد. موجودی قطعات یدکی در ستاد چانگژو نگهداری میشود و ارسال همانروز انجام میگیرد، و مشتریان میتوانند برای مواقع اضطراری موجودی قطعات اختصاصی را در MUSI نگه دارند. جزئیات در خدمات پس از فروش صفحه ما آمده است.
پرسشهای متداول
اپراتورها چگونه به بالای یک جعبه ۲۰ فوتی در غرفه میرسند؟ از سکوهای کاری بالابر داخل غرفه، که اپراتور را بدون داربست به ناحیه سقف و درهای بالایی میرسانند.
چرا خنکسازی اجباری پس از خشککردن؟ تا یک جعبه بتواند از خشککردن پرایمر به غرفه پوشش نهایی برود بدون اینکه منتظر خنکشدن طبیعی بماند، که چرخه بین لایههای پوشش را کوتاه میکند.
خط از چه ایستگاههایی تشکیل شده است؟ آمادهسازی سطح، غرفههای پرایمر و پوشش نهایی، خشککردن با خنکسازی اجباری، سیستم انتقال و تصفیه هواکش.
آیا نوار نقاله پیوسته لازم است؟ با حجم این مشتری نه؛ یک سیستم انتقال بین ایستگاههای ثابت توالی را با تجهیزات کمتر حفظ میکند.
آیا خط در حال تولید است؟ بله، رنگآمیزی جعبههای ذخیره انرژی برای محصولات ذخیرهسازی مشتری.
گام بعدی: پیشنهاد پیکربندی برای یک خط مشابه
اگر قطعات، حجمها یا شرایط کارخانه شما نزدیک به این پروژه است، MUSI میتواند پیشنهاد پیکربندی و چیدمان خط را ارائه دهد. برای تهیه آن به چهار چیز نیاز داریم:
- عکسها و ابعاد قطعات کار، همراه با وزن و مواد
- خروجی موردنیاز (قطعه در ساعت یا در روز، و شیفتها)
- تعداد رنگها و اینکه هر چند وقت یکبار تغییر رنگ لازم است
- فضای کف موجود و ارتفاع سقف، همراه با تأسیسات موجود در محل
در واتساپ به ما پیام دهید با این جزئیات، یا از این استفاده کنید فرم استعلام قیمت.
منتشرشده 2026-09-26 · بهروزرسانیشده 2026-09-30 · آخرین بازبینی فنی: 2026-09-30
دریافت راهحل مشابه
اگر صنعت و نیازهای شما با این مورد مطابقت دارد، با MUSI تماس بگیرید برای تعیین وقت مشاوره رایگان. ما یک راهحل بهینه بر اساس قطعات کار، ظرفیت و تأسیسات خاص شما طراحی خواهیم کرد.
ارائهشده توسط لین کونگ، مدیر فنی، MUSI Technology
